Informationen zum Baugeschehen in unserer Kirchgemeinde

Bau Copitz 2024

Es ist wohl nicht zu übersehen, dass es mit den Reparatur- und Sanierungsarbeiten am Diakonie- und Kirchgemeindezentrum Copitz losgegangen ist. Das ist einerseits schön und verdankt sich nicht unmaßgeblich der guten Planungsarbeit und Baubetreuung durch das Architekturbüro Knüpfer und insbesondere Herrn Merker. Sie sind überhaupt möglich geworden, weil uns die Landeskirche für die zwei ineinander übergehenden Bauabschnitte mit der maximalen Fördersumme von 80% hilft. Dies bedeutet bei einer Bausumme von rund 850.000 € dennoch, dass wir als Gemeinde rund 170.000 € selbst aufbringen müssen und damit die gesamte Rücklage des Gebäudes aufbrauchen.

Noch nicht finanziert ist dabei eine Solaranlage, die wir anstreben. Hierfür sind wir mit zwei möglichen Partnern im Gespräch und hoffen, dass deren Errichtung im Zusammenhang mit den Bauarbeiten zu realisieren sein wird.

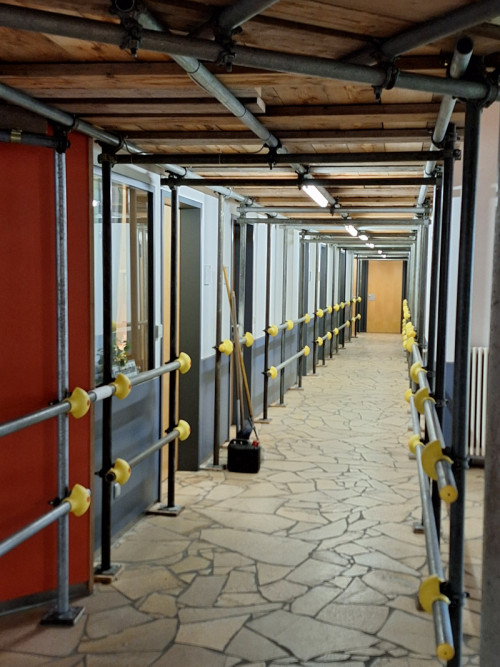

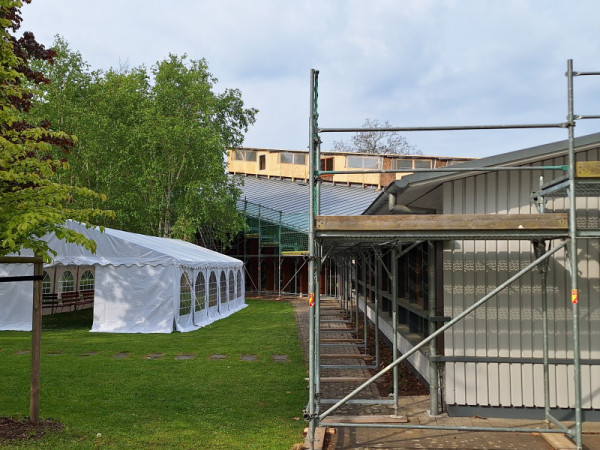

Die Bauarbeiten liegen im Plan und so sehen wir einer Fertigstellung im November entgegen. Die Nutzungseinschränkungen bis dahin betreffen uns ebenso wie die Diakonie. Wir danken, dass die Abstimmungen mit unserer Partnerin in diesem Gebäude gut gelingen und für die Geduld wie die Nerven, die die Nutzer aufbringen. Wir selbst als Gemeinde können Räume im Gebäude nur in geringem Maße nutzen und haben daher ein großes Zelt als Ausweichmöglichkeit angeschafft, dass uns ein wenig Spielraum bietet, manche hier vor Ort gewohnte Veranstaltungen fortzuführen. So müssen die etwa monatlich geplanten Gottesdienste, das Begegnungscafé und Gemeindekreise keine Ausweichorte suchen.

Für die Dachkonstruktion musste eine neue Lösung mit Hinterlüftung gefunden werden, da eine erneute Schädigung des neuen Dachs durch Feuchtigkeit von innen vermieden werden soll. Nun hat sich auch beim Ausbau der Oberlichter und des Lichtbandes erwiesen, dass beim Errichten des Baus nicht immer fachgerechte Lösungen gefunden worden sind und die Bauüberwachung durch das LKA nicht ausreichend qualitätssichernd gewesen ist. Mit der jetzigen engmaschigen Überwachung durch das AB Knüpfer und wöchentliche Bauberatungen wollen wir sichern, dass sich solche Mängel nicht wiederholen.

Wir bitten bei allen, die das Gebäude weiter nutzen, um Verständnis für die Einschränkungen und Geduld bis zum Ende der Bauarbeiten.

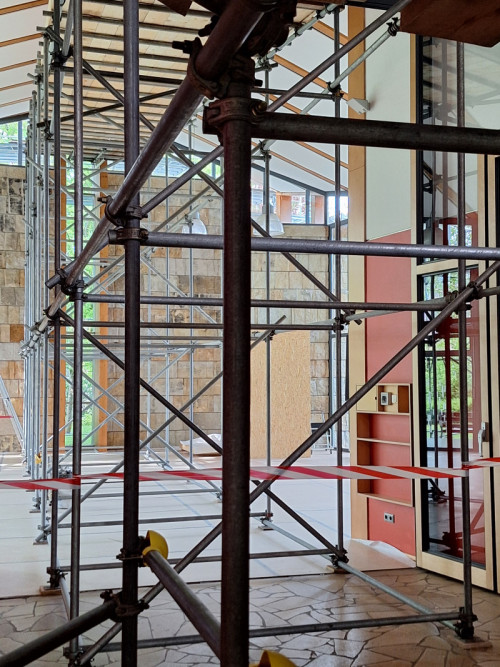

Vielleicht auch schon gesehen wurde, dass die Restaurationsarbeiten der Epitaphien an den Außenwänden nach der Winterpause weitergehen. Auch hierfür haben wir eine hohe Fördersumme durch Denkmalpflegemittel zugesagt bekommen. Herzlich danken wir dem Förderverein der Marienkirche, der für den nötigen Eigenanteil aufkommt. Es war eine kleine Überraschung, dass sich hier Mittel aufgetan haben, mit denen schnell etwas schon lange Nötiges getan werden kann.

Dass dies alles, quasi über Nacht, auf den Weg gekommen ist, verdankt unsere Gemeinde einmal mehr der schnellen und guten Antragstellung durch Thomas Albrecht. Seinen Zuarbeiten und der immer wieder schnellen Arbeit durch das Büro Schaufel ist es zu verdanken, dass auch für die Turm- und Fassadensanierung der Marienkirche Fortschritte zu verzeichnen sind. Hier sind nach dem Wegfall eines Förderprogramms Neuanträge nötig geworden. Wir hoffen, dass diese an die alten Zusagen anknüpfen werden und es daher sinnvoll ist, noch in diesem Jahr die Gerüste zu stellen, um Turm und Fassade dann „in einem Rutsch“ instand zu setzen.

Cornelius Epperlein

Aktualisierung 10. Mai 2024

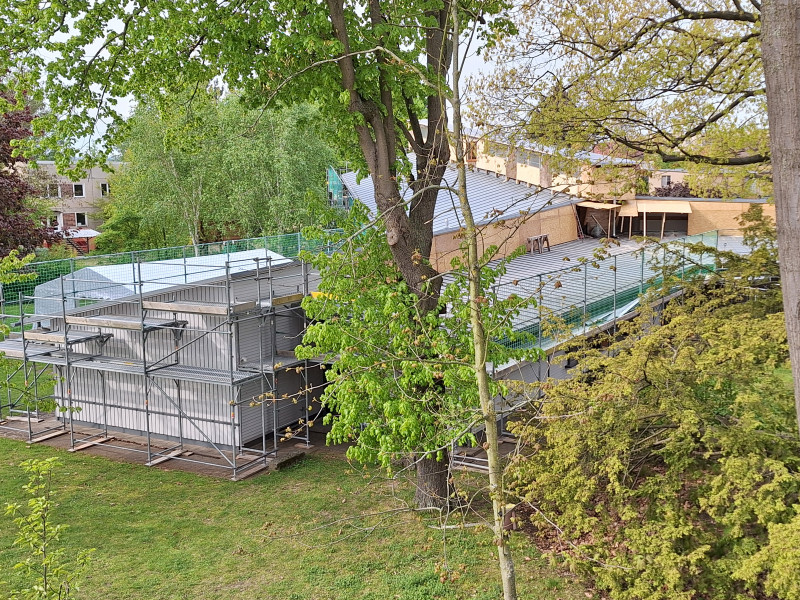

Erste Dachflächen sind geöffnet und die vermuteten Schäden sind wirklich zu finden. Damit bestätigt sich für uns die Entscheidung, die grundsätzliche Sanierung angegangen zu sein und dabei für konstruktive Verbesserungen zu sorgen, die eine Wiederauftreten der Schäden verhinder sollen. Eine sich immer wieder und weitere hinziehende Reparaturlösung an außen offensichtlichen Schäden, wäre damit die falsche Entscheidung gewesen und hätte in wenigen Jahren eine noch weiterreichende Rekonstruktion erfordert.

Aktualisierung 25. Juli 2024

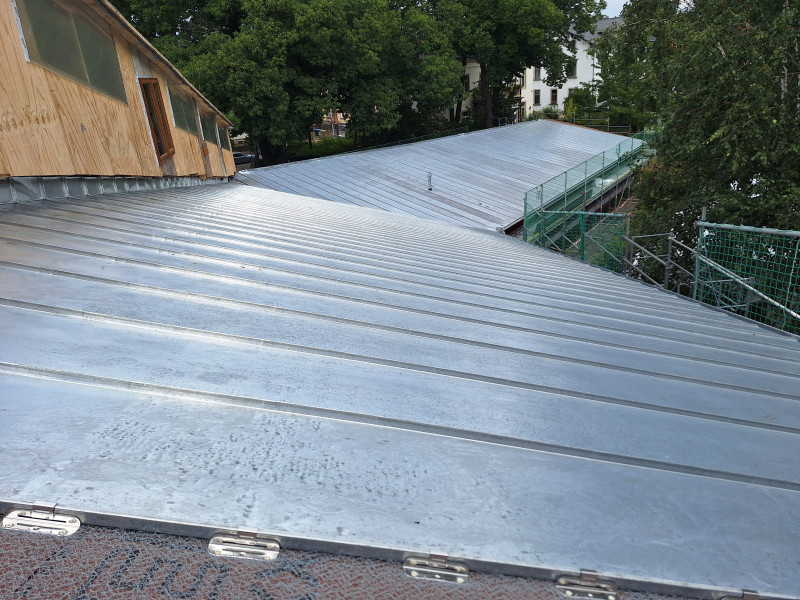

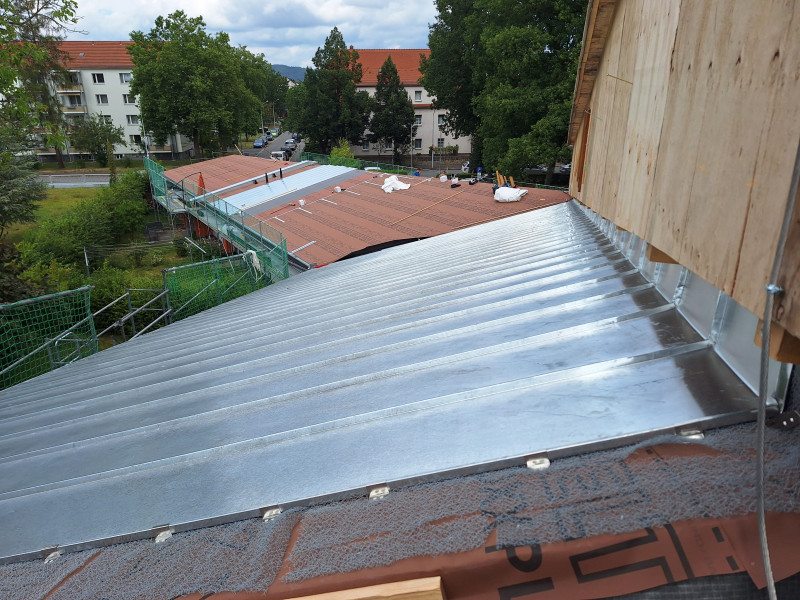

Auf der Gartenseite sind nun schon große Dachflächen mit neuem Blech eingedeckt. Die Oberlichter auf der Straßenseite sind eingebaut. Wenn dann bald die Trockenbau- und Elektroarbeiten folgen und abgeschlossen sein werden, können die Gerüsttunnel in den Gängen abgebaut werden. Allerdings wird bei den Arbeiten am Windfang (der mit am deutlichsten betroffen ist) der Eingang für einige Zeit verlegt werden müssen. Dies geschieht aber erst, wenn alle anderen Dachflächen eingedeckt sind.

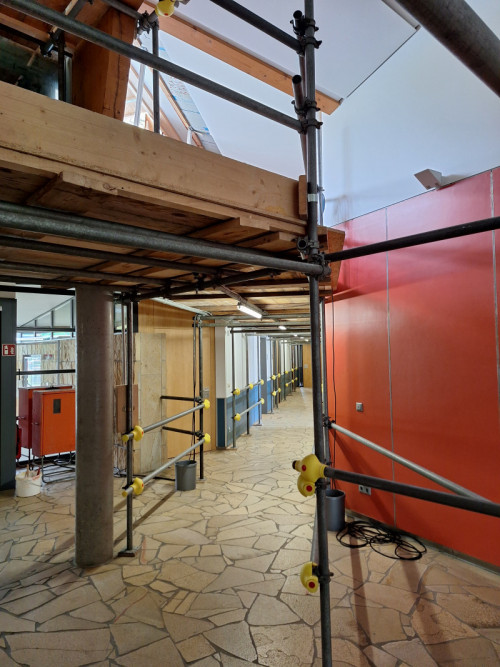

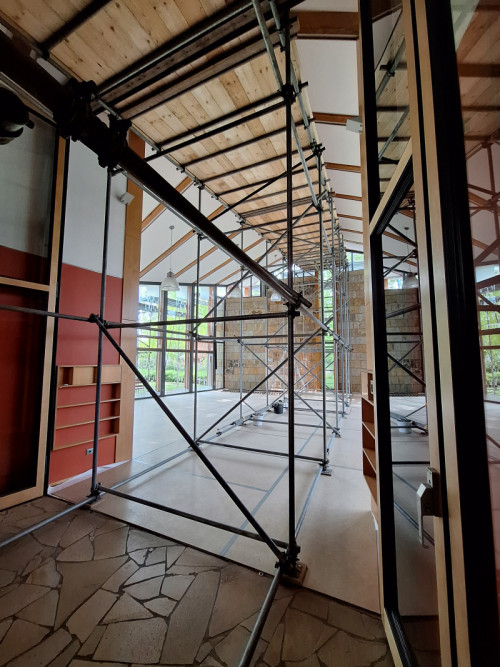

Bau Copitz 2024   Bau Copitz 2024

Bau Copitz 2024

Besonders an der Vorderseite des Nord-West-Flügels ist noch einmal deuchtlich geworden, wie richtig die Entscheidung für die Sanierung gewesen ist. Hier fanden sich deutlich erkennbare Feuchteschäden, die wohl bald auf die Innenräume übergegriffen hätten. Zum Teil war hier die Isolierung völlig durchfeuchtet, wie auf den Bildern zu sehen ist.

Bau Copitz 2024   Bau Copitz 2024

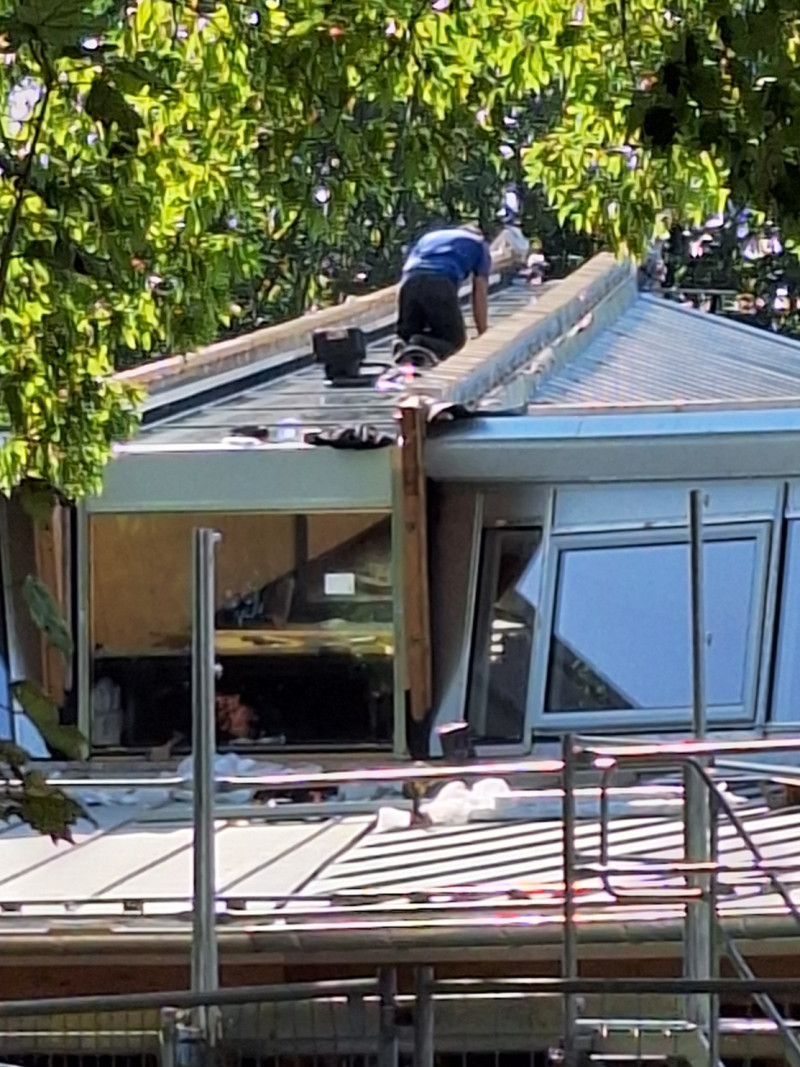

Aktualisierung 19. September - Das Dach ist dicht!

Heute hat ein Kran die Scheiben für das Lichtband eingehoben und diese sind von der Firma Alu-Technik Lehmann eingebaut worden. Es ist damit der erste Tag, da kein provisorischer Schutz das Gebäude vor Regen sichern muss - das Dach ist dicht. Nun sind noch einige Arbeiten nötig, die über die Funktionalität hinaus alles wieder in eine schöne Form bringen - sowohl Innen wie Außen. Und dann können die Gerüste fallen und wir den Bauabschluss am Sonntag, 27. Oktober feiern. Noch einmal sind wir an diesem Punkt dankbar, dass gerade auch diese Woche das Wetter wieder mitgespielt hat. Aber ebenso danken wir allen Gewerken, denen es immer wieder gelungen ist, Hand in Hand den Bau voranzubringen. Ein Großteil dieses Zusammenspiels lag neben der Alu-Technik Firma bei der Zimmerei Leonhardie und den Dachklempnern der Firma Zenker. Herr Merker vom Architekturbüro Knüpfer hat dieses Zusammenspiel gut geplant und immer wieder geschickt geleitet. Damit konnte die Bauzeit bestens eingehalten werden und auch die Kosten werden nur geringfügig steigen. Wir werden als Gemeinde und Diakonie wohl tief durchatmen, wenn wir wieder selbstverständlich das ganze Haus nutzen können. Nun ist genau das abzusehen und am Gebäude selbst schon gut erkennbar.

Bau DKZ

Aktualisierung 27. September 2024 - Die ersten Gerüste fallen

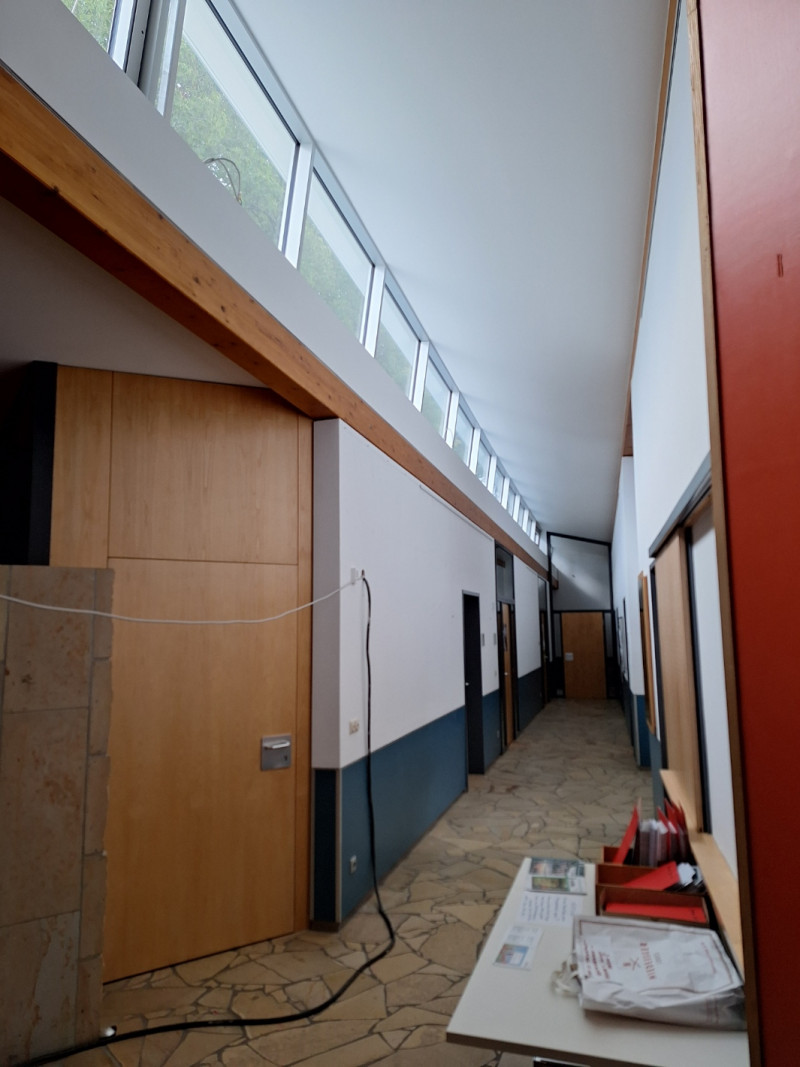

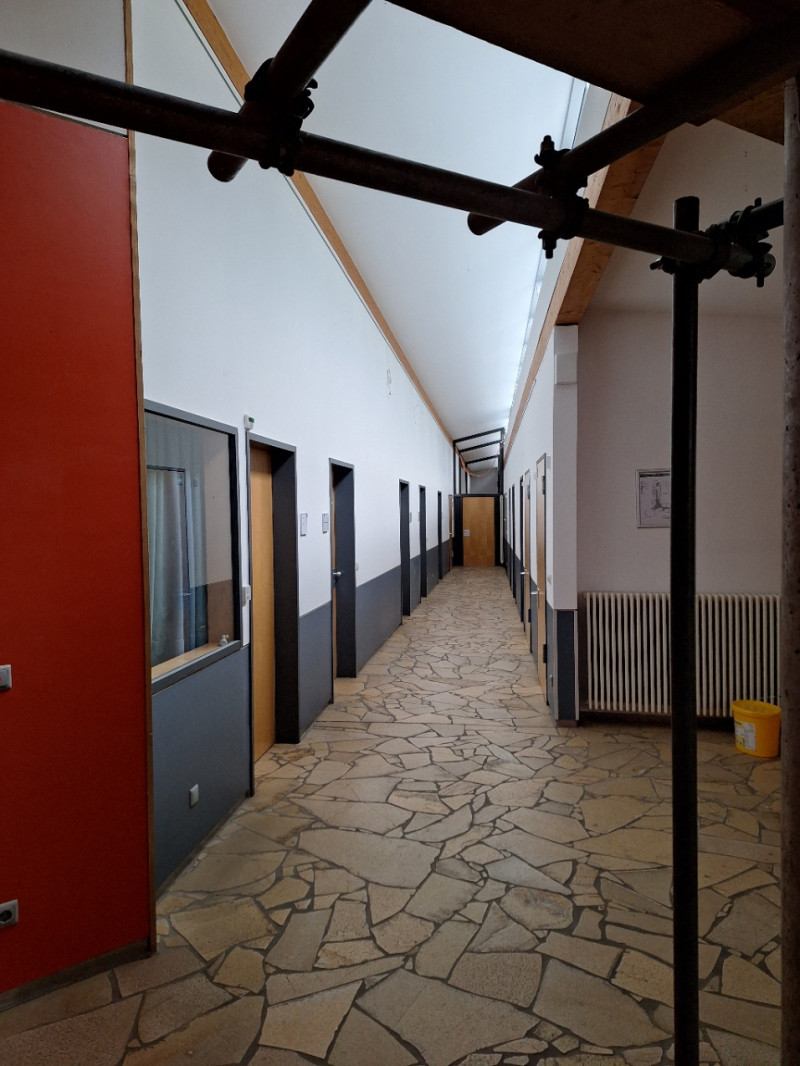

Seit heute erhellt nun wieder Tageslicht die Gänge, weil die Arbeitsgerüste abgebaut sind. Und auch von außen ist zu erkennen, dass das Diakonie- und Kirchgemeindezentrum wieder seine gewohnten Formen annimmt. Noch sind die anscheinend kleinen Arbeiten nötig: Maler- und Lichtinstallationsarbeiten, kleine Reparaturen und Reinigung, wie auch noch manche Verkleidungen wiederhergestellt werden müssen.

Zwei Dinge sind dabei besonders schön. Der Bau ist im geplanten Zeitrahmen und überwiegend auch im Kostenrahmen geblieben. Bedanken dürfen wir uns da bei Petrus, weil in den heiklen Momenten das Wetter immer passte. Dazu gehörte bei den heißen Tagen auch, dass die Bauleute so manche Schweißperle nicht gescheut haben und kräftig weitergearbeitet haben. Fast immer stimmte die auch die Abstimmung unter den einzelnen Gewerken und wenn es mal klemmte, dann wurde der Fortgang unter Leitung von Herrn Merker gut geklärt. Das lässt die Vorfreude wachsen unser Haus für die Kirchgemeinde und die Diakonie recht bald wieder in gewohnter Art und Weise nutzen zu können. Ein nötiger Kraftakt geht dem Ende entgegen. Und es sieht nach einem gutem Ende und nach einer nun noch langen Zukunft für das Haus aus.

DKZ Gang 1 nach Bau    DKZ Gang 2 nach Bau

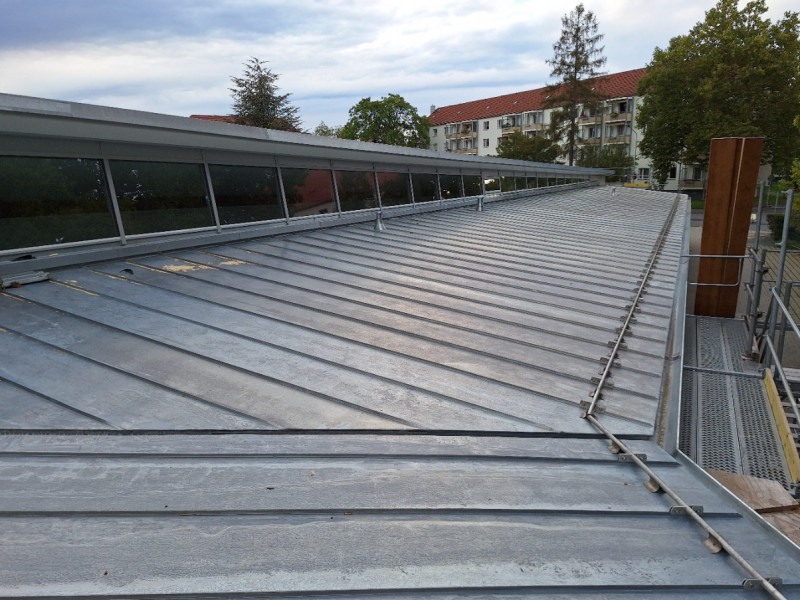

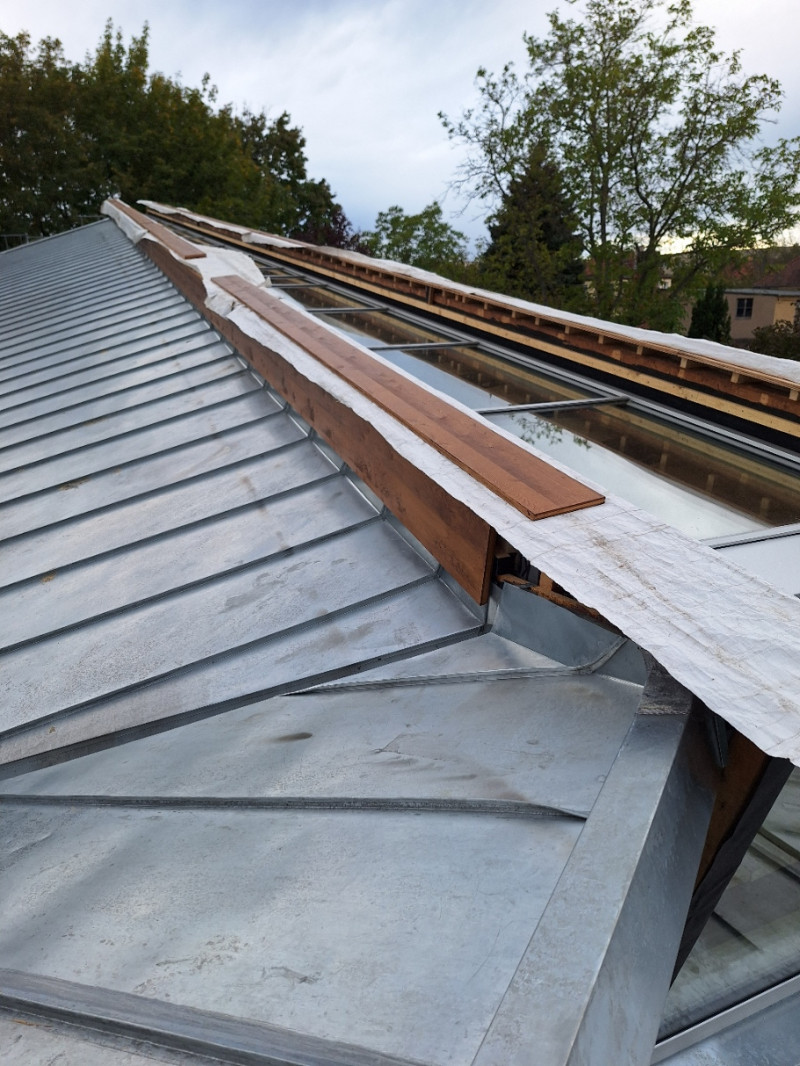

Dach neu

Bau DKZ Lichtband 1    Bau DKZ Lichtband 2
